国家能源集团大渡河沙坪一级水电站首台机组转子精准吊装

时间:2025-05-30 来源:中国煤炭网 作者:刘定伟 罗凯敏
大字体
小字体

5月22日,国家能源集团大渡河沙坪一级水电站首台机组转子精准吊装至工位,这是继上游相邻的枕头坝二级水电站首台机组转子成功吊装就位后,实现的又一关键节点目标,创造了国内首例同一流域成串成组同步开发的相邻两座大型水电站,同期相继完成首台发电机组转子吊装。

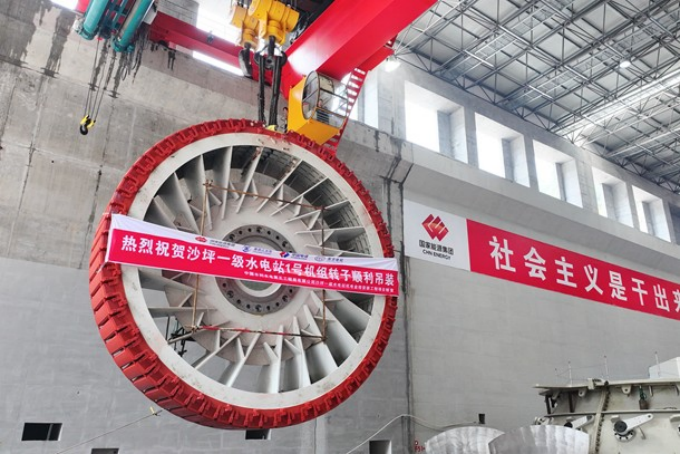

图为沙坪一级水电站首台发电机转子吊装

大渡河枕头坝二级、沙坪一级水电站是大渡河干流调整规划的第22级、23级电站,由大渡河枕沙分公司作为业主统一建设管理,是全国首个在同一流域、由同一业主、同步开发两个相邻大型梯级水电工程的成功实践,工程同步推进、经验互补借鉴、企地整合协调,积极发挥出成串成组同步开发“1+1>2”的协同效能,于2020年12月底同步核准,2021年10月同步开工,2023年3月同步二期截流,2024年11月同步主体工程封顶,2025年5月完成首台机组转子吊装,计划于今年同步实现首台机组投产。其中,枕头坝二级水电站装机容量300兆瓦,沙坪一级水电站装机容量360兆瓦,2026年同步实现全部投产发电后,年发电量将超31亿千瓦时。

此次两电站相继吊装的转子装配后整体直径均超8米,最大吊装重量超160吨,作为水轮发电机组的电磁转换核心,与后续安装的定子默契组合,其组装与吊装精度直接影响机组运行的稳定性和效率。

图为枕头坝二级水电站首台发电机组转子吊装

为确保转子吊装万无一失,大渡河枕沙分公司提前3个月组织开展技术方案编制,联合参建单位对吊装方案进行专项审查。构建吊装全流程管控体系,吊装前组织深入开展安全技术交底,对吊装路径进行模拟推演,吊装过程中对桥机及转子吊装的路径进行全面检查与全程监控,确保了每个操作步骤精准无误、安全有序,最终实现了百吨级构件毫米级对接的精准控制,为两电站同步实现投产发电目标打下了坚实基础。

版权声明
本网站所发布的部分公开资料来源于互联网,转载的目的在于传递更多信息及用于网络分享,并不代表本站赞同其观点和对其真实性负责,也不构成任何其他建议。
本站部分作品是由网友自主投稿和发布、编辑整理上传,对此类作品本站仅提供交流平台,不为其版权负责。
如果您发现网站上有侵犯您的知识产权的作品,请与我们取得联系,我们会及时修改或删除。
新煤网 Copyright ©2019- xincoal.com. All Rights Reserved
