陕煤首个热电联产改造项目建成投运
时间:2025-10-15 来源:陕煤集团 作者:常艳强 郝淑平
大字体
小字体
10月13日,府谷能源新元洁能公司热电联产供热改造项目提前2天达到设计供热要求,正式建成投运。该项目是陕煤首个热电联产供热改造项目,自10月7日全负荷加热启动,经过7天连续升温实现全域供热,标志着府谷能源火电机组转型发展迈入新阶段。

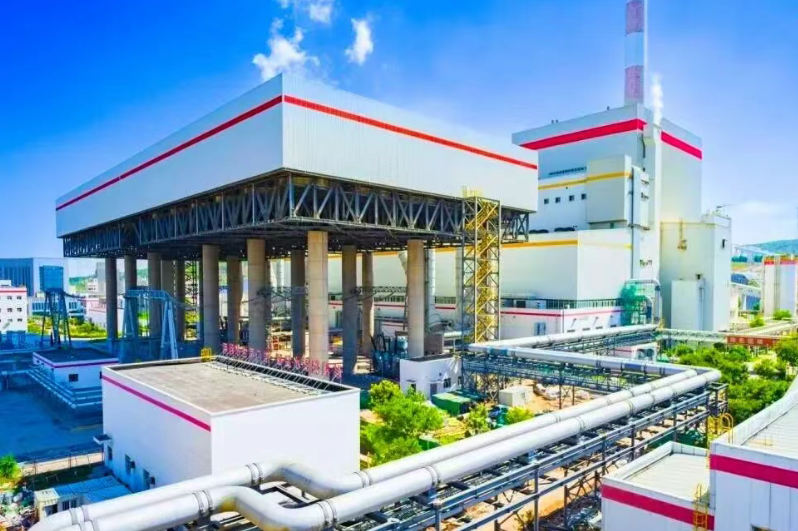

该项目依托新元洁能公司2×300MW低热值燃煤机组,实施汽轮发电机供热改造,配套建设换热首站及热网主干管线系统。热网主干管线由新元洁能公司电厂热网首站至府谷县城,长度约18km、管径1.4m,供热范围辐射府谷县城全域,近期可满足800万㎡供热面积、惠及20余万居民,中远期供热面积将达1400万㎡。
该项目采用高效分段抽气式热电联产技术,通过“汽——水”、“水——水”交换实现热力梯级利用,能效显著优于传统方式。供热周期从当年10月15日至次年4月初,约5.5个月,可推动新元洁能公司电厂供暖季大方式高效运行,机组负荷率显著提高,降低煤耗38g/kWh,年增收上亿元。同时,将取代府谷县城原有小型供热机组及分散式锅炉,减少大气污染排放,实现环保、经济、社会效益“三赢”。
