国家能源集团龙源电力:宁电千里奔三湘
8月20日,“宁电入湘”±800千伏特高压直流工程成功投产送电。这条横跨五省(自治区)、全长超1600公里的“电力丝绸之路”,正式具备800万千瓦送电能力,开启了“沙戈荒”电力跨区域高效输送的新纪元。尤为瞩目的是,该通道计划新能源外送比率超过50%,所有绿色电力均产自国家能源集团宁夏腾格里新能源基地。
曾被视为“无用之地”的沙漠戈壁,经过国家能源集团龙源电力3年的建设,成功变身“西电东送”的绿色电源,为中国式现代化建设再添“国能风光”。
国能担当:破解能源逆向分布困局
和我国区域经济发展格局颇为不同的是,我国能源资源分布呈现“西富东贫”的显著特征,西部不仅油气资源丰富,而且风能、太阳能资源富集,中东部则存在巨大的能源消费需求。面对这一难题,“宁电入湘”工程应运而生。作为我国首条以输送“沙戈荒”新能源大基地电能为主的外送通道,该工程采用±800kV特高压直流输电技术,具有电压等级高、输送容量大、输送距离远等特点。

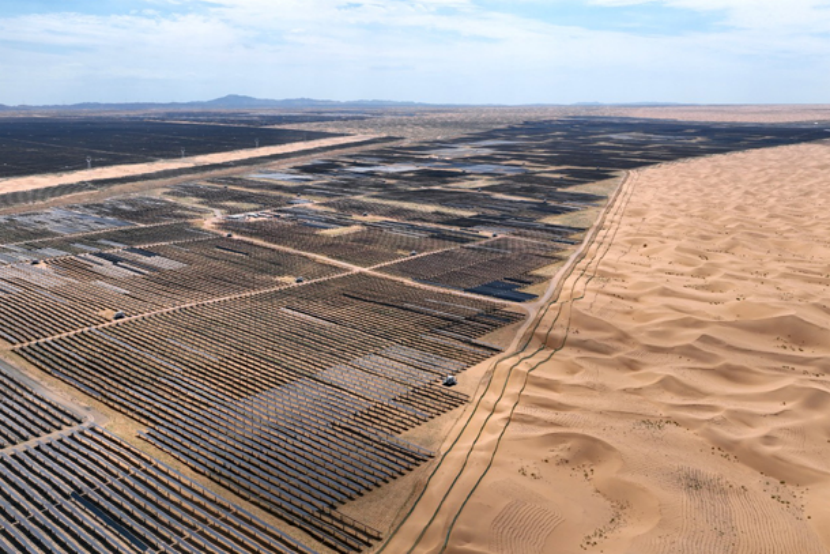

图为宁夏腾格里“沙戈荒”新能源基地中卫光伏项目航拍图
“宁电入湘”工程是国家“十四五”规划重点项目,配套电源装机容量共计1764万千瓦,全部由国家能源集团负责建设,其中新能源规划容量达1300万千瓦(风电400万千瓦、光伏900万千瓦)。工程整体竣工投产后,将具备800万千瓦送电能力,每年可向湖南输送绿电约400亿千瓦时,约为三峡电站年发电量的一半,占湖南年用电量的六分之一。这条电力外送通道及配套设施投资近400亿元,加上配套火电、新能源项目、储能项目,总投资约1000亿元,直接带动千亿元的新能源上下游相关产业投入,投资溢出效应显著,有效拉动宁湘当地经济社会发展。
国能速度:铸就“沙戈荒”开发奇迹
国家能源集团将宁夏腾格里“沙戈荒”新能源基地列入集团“四保一大”重点工程项目,其中850万千瓦新能源发电项目交由龙源电力全盘负责。
龙源电力充分发挥新能源建设主力军优势,通过构建“总部统筹+区域攻坚+专业保障”三级项目管理体系,打破子公司壁垒,构建“共享模式”,汇聚技术骨干力量,组建“沙漠新能源攻坚队”,实现开发建设全流程高效协同与资源优化配置,仅用3年时间就取得了阶段性重大成果。200万千瓦光伏项目分别于2023年4月、2024年6月成功并网发电;100万千瓦光伏项目计划于今年9月正式投产发电;250万千瓦风电基地建设已全面启动攻坚;300万千瓦光伏项目前期工作稳步推进。

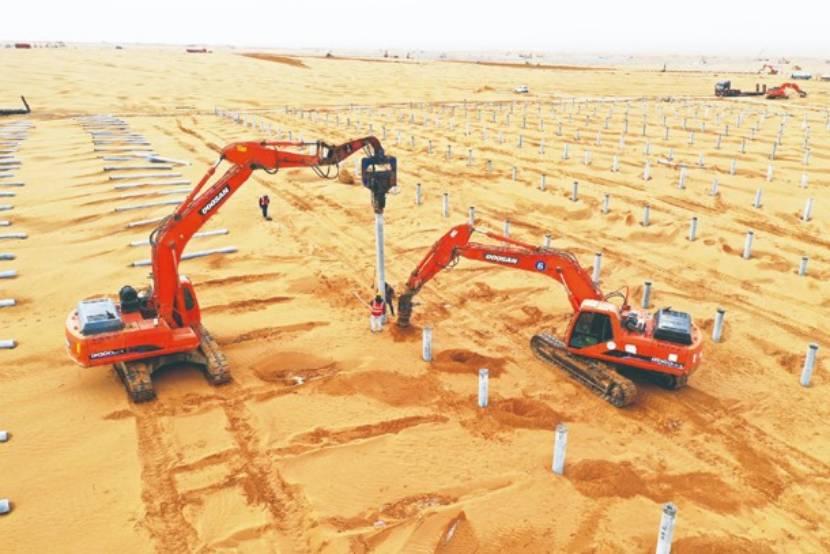

图为宁夏腾格里“沙戈荒”新能源基地中卫光伏项目建设场景
值得一提的是,2023年4月首期并网的100万千瓦光伏项目,仅用4个月就完成了工程建设,打破了一系列纪录:10天,2.8万亩沙丘夷为平地;28天,330千伏升压站土建工程完成;60天,330千伏升压站电气安装完成;70天,330千伏送出线路144基铁塔组立,51公里导线展放完工;90天,33万根PHC管桩施工、220余万块光伏组件安装完成……一串串数字见证了国家能源集团龙源电力在基地建设中书写的新传奇、跑出的新速度。
“我们在沙漠戈壁建电站,最大的顾虑之一就是电力的消纳问题,现在‘宁电入湘’这条大通道打通了,我们建设者的信心更足了,干劲也更大了。”基地项目负责人说。按照节点计划,今年9月,中卫光伏一、二期合计300万千瓦光伏项目将实现全容量并网,年发电量约58亿千瓦时,可满足480万湖南家庭的用电需求。
国能方案:引领能源与生态双赢
龙源电力坚持创新驱动发展理念,在腾格里“沙戈荒”新能源基地协同推进生态治理与能源开发。创新运用建筑信息模型(BIM)技术,实现工程建设全生命周期数字化管控;应用国内领先的单晶双面双玻N型Topcon光伏组件,配合平单轴自动追光系统,最大化捕获光能;清扫无人机定时除尘,确保发电效率,设备整体效率较常规方案提升10%以上。目前,腾格里光伏矩阵正在加速扩围,一座座巨型风机正拔地而起。

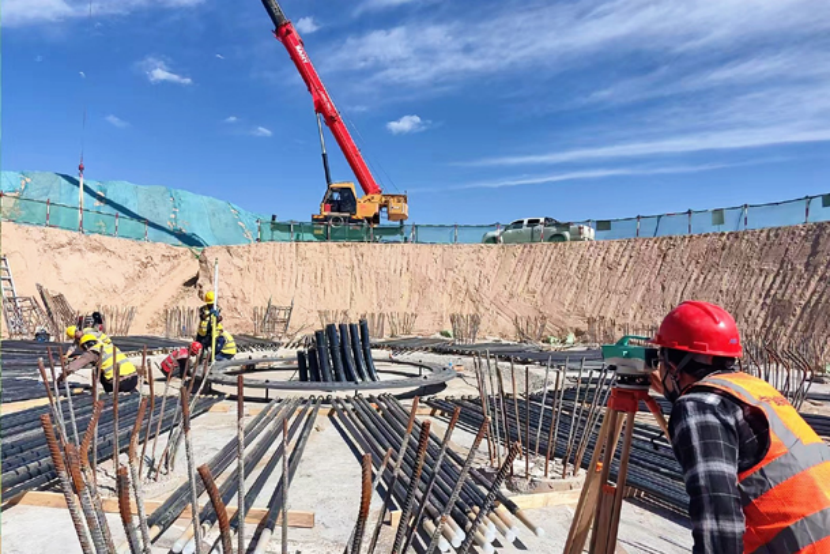

图为宁夏腾格里“沙戈荒”新能源基地海原风电项目建设场景
龙源电力深化产学研用融合之路,多方论证、反复实验,集成出一套阻沙、防沙、固沙和用沙的综合防护技术体系,建立起可持续推广的样板示范区。在光伏板下扎设草方格,板间种植沙蒿、柠条等耐旱植物,优化防风固沙路径,推动改善局部气候,目前已治理沙化土地超8万亩。设置24个固定监测样地,努力打造我国首个“大型沙漠光伏基地科学防沙治沙监测站”,生态修复速度逐年加快。如今,腾格里沙漠不再是黄沙漫天、动物罕至,昔日难得一见的麻雀、喜鹊、兔子等动物成群结队,鹅喉羚、赤狐、赤麻鸭等国家二级野生保护动物也频繁出现。
